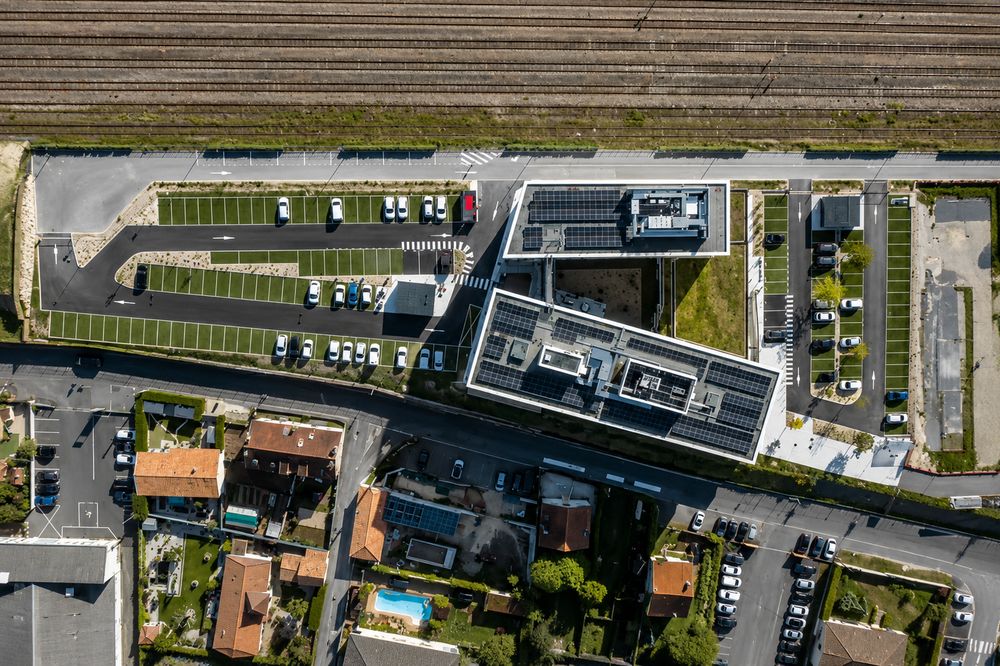

Accueil Références Construction du pôle des services mutualisés de Périgueux

Construction du pôle des services mutualisés de Périgueux

Tertiaire Périgueux
Typologie

BUREAUX

Annee de livraison

2023

Maitre d'ouvrage

LE GRAND PERIGUEUX

Surface

6 300 m²

Ville / Département

PERIGUEUX (24)

Cout

10 000 000 €

Architecte(s) ou Maître(s) d’oeuvre

SCAPA ARCHITECTES ASSOCIES

Voir le site

Contexte et enjeux

La Communauté d’Agglomération du Grand Périgueux engage, au début des années 2020, la construction d’un bâtiment de bureaux de 6 300 m² destiné à accueillir sous un même toit ses propres services, ses entités satellites et des partenaires institutionnels. Ce pôle des services mutualisés s’inscrit dans la dynamique de structuration intercommunale : regrouper des activités jusqu’alors dispersées sur plusieurs sites pour rationaliser l’organisation territoriale et offrir un équipement tertiaire contemporain au cœur du bassin périgourdin.

L’opération portait une ambition environnementale déterminante dès la commande : atteindre le niveau E3C1 de l’expérimentation E+C- avec certification, précurseur direct de la RE2020. Cette cible imposait de résoudre une contradiction de principe : construire un bâtiment de bureaux fortement inertiel pour garantir le confort d’été sans recours à un système de refroidissement actif en occupation, tout en maîtrisant l’impact carbone de la structure, constituait l’enjeu central de la conception. Le maître d’ouvrage a opté pour un marché global de performance (CREM) couvrant la conception, la réalisation et la maintenance sur trois ans, afin de garantir l’atteinte des engagements énergétiques sur la durée.

Notre mission

Odetec est intervenu en maîtrise d’œuvre TCE aux côtés de SCAPA Architectes Associés et de Schurdi-Levraud Architecture, dans le cadre du groupement de conception-réalisation-maintenance. Le mandataire du groupement était Etchar Construction, associé au Groupe Vigier Construction. La mission couvrait l’ensemble des lots techniques : structure béton, CVC et plomberie-sanitaire, électricité courants forts et courants faibles, VRD, ainsi que l’étude thermique réglementaire. Elle intégrait une mission étendue à l’EXE, avec visa des études d’exécution et suivi de la conformité technique jusqu’à la réception des ouvrages en 2023. Odetec a également réalisé les missions IPMVP, de commissionnement et de suivi énergétique des installations durant les trois premières années.

L’angle structurant de la mission était double. D’un côté, démontrer la compatibilité entre inertie thermique et performance carbone, deux objectifs que la cible E3C1 rendait simultanément contraignants. De l’autre, fournir au mainteneur (chargé de l’exploitation pendant trois ans post-réception) des installations dimensionnées pour la maintenabilité, avec une simulation thermique dynamique (STD) soumise à son visa aux phases APD et PRO pour valider les engagements de performance avant travaux.

Les défis techniques relevés

Atteindre le niveau E3C1 sur un bâtiment de bureaux impliquait de conjuguer une forte inertie thermique et un faible impact carbone de la structure, deux exigences que les matériaux conventionnels satisfont rarement ensemble. La réponse technique a reposé sur une structure poteau-poutre en béton avec planchers alvéolaires, dont l’inertie est exploitée par un système de refroidissement nocturne : les planchers accumulent le froid pendant les heures creuses et restituent cette énergie lors de l’occupation. Pour que le dispositif fonctionne, le refroidissement actif est coupé en phase d’occupation afin d’éviter les effets de « douche froide » qui perturbent le confort thermique. Le choix des menuiseries a été calibré avec des facteurs solaires très bas pour neutraliser les apports directs sur les façades exposées, ce qui a permis de s’affranchir de stores extérieurs motorisés, coûteux en maintenance et pénalisants sur le bilan carbone du composant.

Le second défi tenait au cadre contractuel lui-même. Dans un marché CREM, les concepteurs s’engagent sur des objectifs de performance énergétique mesurables après livraison. Cela a conduit à formaliser un protocole de vérification des performances dès la phase études, avec une STD soumise au visa du mainteneur avant lancement des travaux. Le protocole définissait les formules d’ajustement climatique et les jalons de mesure IPMVP qui s’appliqueraient en phase d’exploitation. Cette démarche a structuré les arbitrages techniques tout au long de la conception : chaque choix de système devait être validé au regard de son impact sur les engagements contractuels d’exploitation.

Nos références

  • Habitat Fumel

    Construction de la résidence Lamensique à Fumel

    Quinze maisons individuelles sociales pour amorcer la mutation d’un quartier de Fumel : des T3 et T4 à l’échelle du voisinage, conçus pour être simples à exploiter et économes en charges. Découvrez comment une mission EXE fluides s’adapte logement par logement.

  • Industrie Brive La Gaillarde

    Construction de l’entrepôt Districash à Brive-la-Gaillarde

    Stocker des pneumatiques sur 2 313 m², c’est concevoir structure, désenfumage et installation électrique sous le même cadre réglementaire. Découvrez comment Odetec coordonne tous les lots d’un entrepôt industriel livré en 2023.

  • Équipements publics Bazas

    Construction du centre de secours de Bazas

    Deux volumes, deux logiques thermiques : la remise des véhicules doit rester chaude malgré des ouvertures incessantes, la zone vie suit ses propres rythmes. Découvrez comment cette double contrainte a structuré toute l’ingénierie du site.

  • Industrie Boulazac-Isle-Manoire

    Restructuration de l’agence POINT P Périgueux

    Construire le nouveau showroom pendant que l’agence restait ouverte, puis démolir les bâtiments amiantés. Découvrez comment un phasage en deux temps a maintenu les livraisons poids lourds d’une enseigne de matériaux en pleine activité.

  • Habitat St-Denis-De-Pile

    Construction de 18 logements collectifs à Saint-Denis-de-Pile

    Comment créer 18 logements sociaux en cœur de bourg, entre risque inondation, périmètre ABF et exigence thermique renforcée ? Découvrez comment ce projet à Saint-Denis-de-Pile transforme une opportunité foncière en résidence performante et intégrée.

  • Éducation Périgueux

    Réhabilitation de l’école André Boissière

    Une école de quartier entièrement réhabilitée avec une enveloppe biosourcée : laine de bois en façade, chanvre en isolation intérieure. Découvrez comment déphasage thermique et ventilation adiabatique assurent le confort des élèves.

  • Tertiaire Lege-Cap-Ferret

    Restructuration et extension de l’Hôtel de la Plage

    Un hôtel emblématique du Bassin d’Arcachon, 762 m² restructurés pour offrir à chacune des 13 chambres sa propre salle de bains. Découvrez comment l’atmosphère marine de L’Herbe a dicté chaque choix d’installation.

  • Santé Bordeaux

    Rénovation et extension de l’EHPAD Vermeil

    Passer de 36 à 66 chambres et doubler la surface de la cuisine avec des résidents présents tout au long du chantier : découvrez comment le désamiantage préalable et le phasage des raccordements ont préservé la continuité d’accueil.

  • Habitat Dax

    Construction et restructuration du cloître à Dax

    Convertir l’aile d’un hôpital thermal en logements pour étudiants et jeunes actifs, et construire à côté 70 logements familiaux. Découvrez comment une seule maquette BIM coordonne deux programmes et deux modes constructifs.

  • Habitat Prigonrieux

    Construction de la Résidence du Verger

    24 logements séniors autonomes, 24 chaudières individuelles à condensation, un seul conduit pour toute la colonne. Découvrez comment chaque choix technique a été guidé par le confort d’usage et la maîtrise acoustique.

Vous avez un projet ou une question ?
