Rénover ou construire un bâtiment scolaire : le guide des collectivités

Education 15/06/2026

Rédigé par Benoît Melot, co-dirigeant et directeur Concours, ODETEC

Construire ou rénover une école ressemble d’abord à une suite d’étapes administratives : un programme, un marché, un chantier, une rentrée à tenir. Ce qui fixe le coût, le confort des classes et la facture d’exploitation des trente prochaines années se décide plus tôt, en conception. Ce guide cadre les phases d’une opération scolaire, aide à choisir la procédure de marché et clarifie qui fait quoi entre l’assistance à maîtrise d’ouvrage, la maîtrise d’œuvre et le bureau d’études.

Les effectifs montent dans un quartier qui se densifie, ou au contraire un groupe scolaire des années 1970 accumule les pathologies : passoire thermique, accessibilité non conforme, locaux sous-dimensionnés. Une commune, un département ou une région décide d’agir. Très vite, la même question revient à la table : par où commence-t-on, et avec qui ? Le calendrier, lui, n’attend pas. Il faut livrer pour une rentrée, sans déplacer les élèves plus longtemps que nécessaire, et justifier chaque euro public engagé.

Derrière l’enchaînement programmation, conception, travaux, mise en service, ce sont quelques arbitrages techniques qui décident du résultat. Le système structurel, l’enveloppe, les choix de chauffage et de ventilation, l’implantation sur la parcelle : tout cela se tranche tôt et devient très coûteux à reprendre ensuite. Sur une école, un mauvais cadrage ne se voit pas à la livraison. Il se voit à la première canicule de juin, à la première facture de chauffage, à la première campagne de mesure de la qualité de l’air. La conception est le moment où ces arbitrages se figent en décisions opposables. C’est aussi le cœur de métier d’un bureau d’études techniques (BET).

Ce guide suit le fil d’une opération scolaire, de la définition du besoin à la mise en service. Il distingue les rôles, aide à choisir la procédure de marché adaptée à la taille du projet et montre où se prennent les décisions structurantes. Il s’appuie sur des opérations qu’on a menées : la construction du groupe scolaire Léo Lagrange aux Mureaux, la restructuration du groupe scolaire de Vérac et la construction du groupe scolaire Jules Ferry à Drancy.

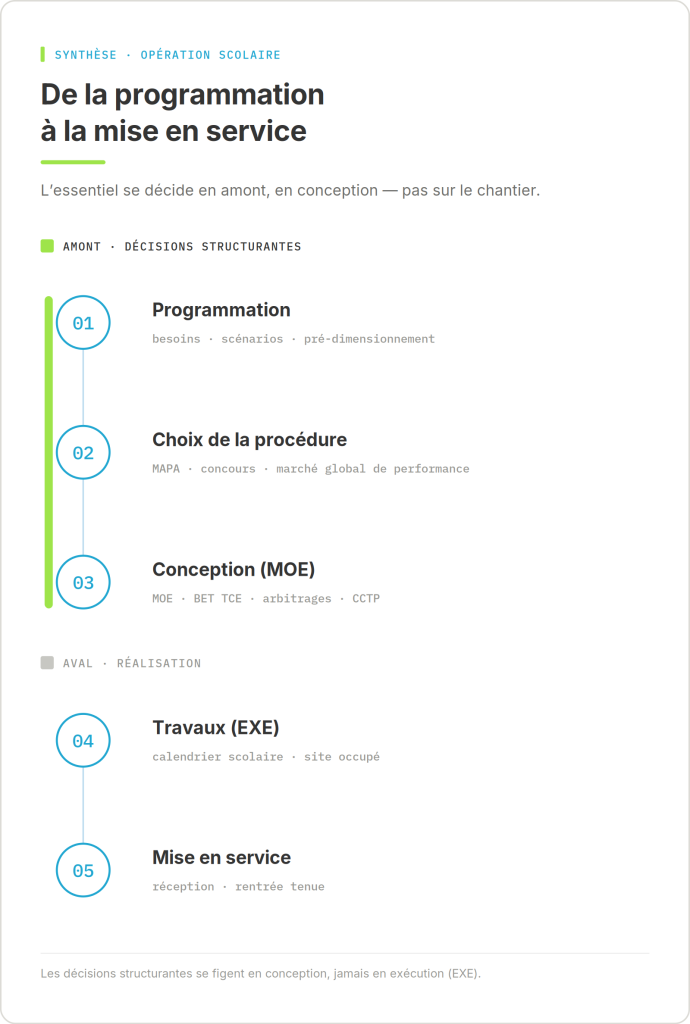

Synthèse visuelle de l’opération scolaire de bout en bout

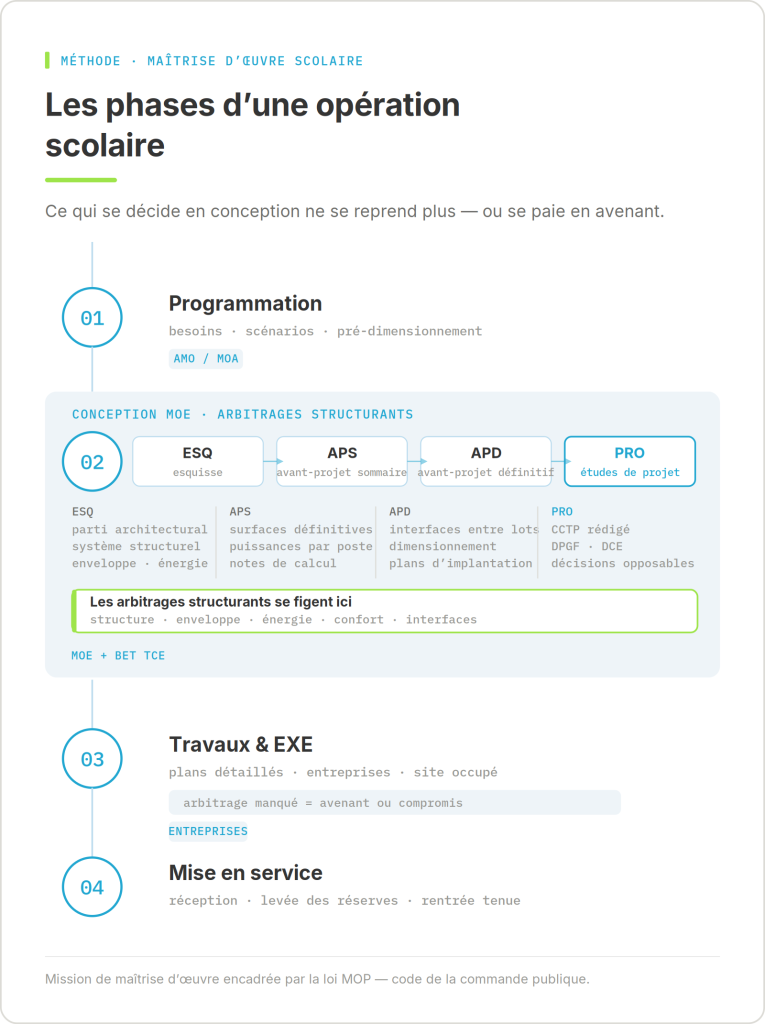

Les phases d’une opération scolaire : qui décide quoi, et quand

Un projet scolaire se déroule en phases, et chacune a sa fonction. Les confondre, ou croire que tout se décide au moment du chantier, est la première source de dérive. Voici l’enchaînement, et ce qui se joue réellement à chaque étape.

La programmation ouvre l’opération. Elle traduit un besoin en cadrage : analyse des effectifs et des usages, scénarios d’exploitation, schéma fonctionnel, pré-dimensionnement des surfaces et des grands postes techniques. Le mot compte. À ce stade, on pré-dimensionne, c’est-à-dire qu’on pose des ordres de grandeur. On ne fixe pas encore les surfaces définitives ni les puissances installées. La programmation cadre le projet ; elle ne le verrouille pas.

Vient ensuite la maîtrise d’œuvre (MOE) de conception, qui se déroule en plusieurs phases : esquisse (ESQ), avant-projet sommaire (APS), avant-projet définitif (APD) puis études de projet (PRO). C’est là que le programme devient des décisions techniques : surfaces définitives, puissances par poste, capacités des équipements, notes de calcul, plans d’implantation. C’est là que se rédige le cahier des clauses techniques particulières (CCTP), la pièce qui rendra ces décisions opposables aux entreprises. C’est là, aussi, que se travaillent les interfaces entre lots, de la structure aux fluides en passant par l’acoustique. Le dimensionnement précis se prend ici, pas avant.

Les études d’exécution (EXE) viennent après, portées par les entreprises retenues : plans détaillés, calepinage, méthodes. Ce n’est pas le moment des arbitrages structurants. Quand une décision de fond remonte en EXE, c’est qu’elle a été manquée plus tôt, et elle se paie en avenant ou en compromis.

Ces phases forment un continuum, pas une hiérarchie. La programmation n’est pas « supérieure » à la conception parce qu’elle vient avant : elle cadre, la conception décide et formalise. C’est cette logique qui guide le rôle d’un bureau d’études techniques, présenté sur notre page le rôle d’un bureau d’études techniques. Le découpage de la mission de maîtrise d’œuvre est lui-même encadré par la loi MOP (maîtrise d’ouvrage publique), aujourd’hui intégrée au code de la commande publique.

Frise des phases d’une opération scolaire : programmation (pré-dimensionnement) puis conception MOE (ESQ, APS, APD, PRO : dimensionnement et CCTP) puis travaux (EXE) puis mise en service, en faisant ressortir le moment où se prennent les arbitrages structurants

AMO, MOE, BET : démêler les rôles avant de lancer le marché

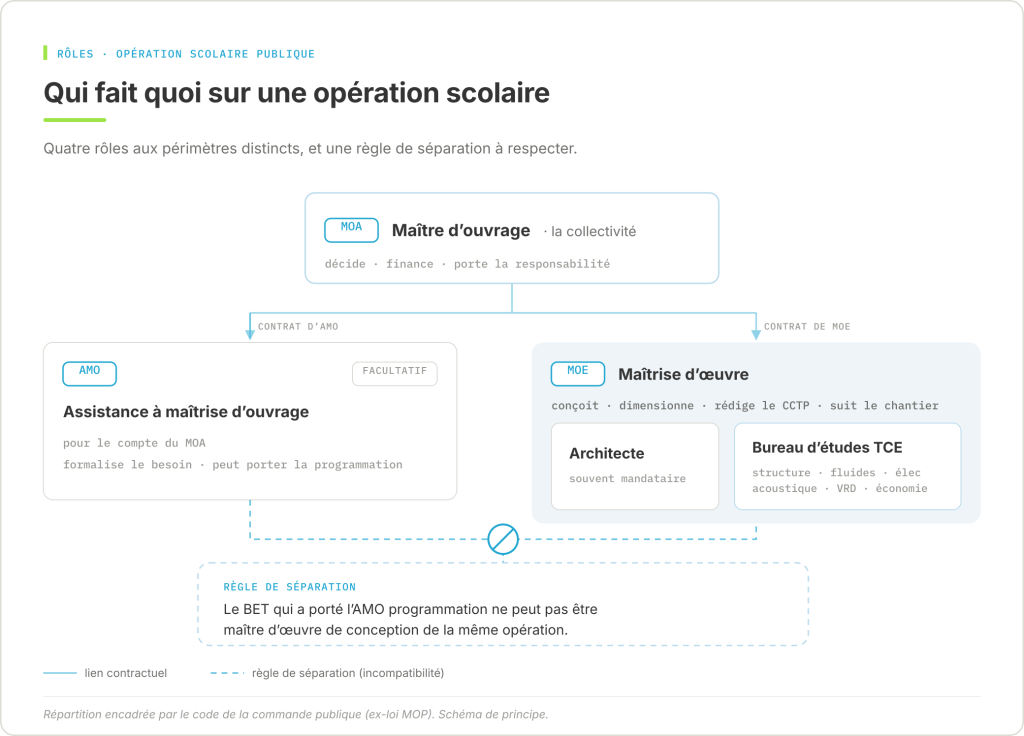

Programmiste, assistant à maîtrise d’ouvrage, architecte, bureau d’études : sur une opération scolaire, plusieurs intervenants se croisent et leurs périmètres se recouvrent dans l’esprit du décideur. Savoir qui porte quoi évite les trous dans la raquette au moment de monter le marché.

Le maître d’ouvrage (MOA), c’est la collectivité. Elle décide, finance et porte la responsabilité de l’opération. Mais une commune ne dispose pas toujours des compétences techniques en interne pour piloter un projet qu’elle ne mène qu’une fois par décennie.

L’assistance à maîtrise d’ouvrage (AMO) comble ce manque. L’AMO travaille pour le compte du MOA : elle l’aide à formaliser son besoin, peut porter la programmation, le conseille sur les choix et le suivi. C’est une mission utile dans certains contextes : une collectivité sans expérience récente de la construction, un programme mutualisé entre plusieurs équipements, une opération montée en marché global. Elle n’est pas un passage obligé. Beaucoup d’opérations scolaires intègrent la programmation au démarrage de la mission de maîtrise d’œuvre, en base étendue.

La maîtrise d’œuvre conçoit. Elle transforme le programme en projet, dimensionne, rédige le CCTP, consulte les entreprises et suit l’exécution. Sur un bâtiment, elle réunit un architecte, souvent mandataire, et un bureau d’études techniques qui porte l’ingénierie tous corps d’état (TCE) : structure, génie climatique, électricité, acoustique, voirie et réseaux divers, économie. Le BET est la cheville technique de la conception. La conception de l’ossature et de l’enveloppe est détaillée sur notre page conception de la structure et de l’enveloppe.

Une règle encadre ce jeu d’acteurs : le bureau d’études qui a porté l’AMO programmation d’une opération ne peut pas en être le maître d’œuvre de conception. Celui qui a aidé à écrire le besoin ne peut pas se retrouver juge et partie pour le concevoir. On y revient en fin d’article.

Schéma « qui fait quoi » entre maître d’ouvrage, AMO, maîtrise d’œuvre et bureau d’études TCE : le périmètre de chaque acteur et la règle de séparation entre AMO programmation et MOE de conception

Projet Odetec — Groupe scolaire Léo Lagrange, Les Mureaux (commune des Mureaux, 2024)

5 650 m², vingt classes, un accueil de loisirs, un pôle de restauration et des salles de formation, pour 15 M€ HT de travaux. Trois acteurs distincts sur la même opération : la commune des Mureaux en maître d’ouvrage, assistée par CITALLIOS ; Jean et Aline Harari Architectes en mandataire de la maîtrise d’œuvre ; Odetec en bureau d’études structure. Sur une construction mixte bois et béton visant le niveau Effinergie+ et la démarche haute qualité environnementale (HQE), le travail a consisté à répartir bois et béton poste par poste selon les portées, l’inertie et la tenue au feu, chaque liaison étant pensée pour limiter les ponts thermiques.

Pour en découvrir plus sur le projet

Choisir sa procédure : marché adapté, concours, marché global

La procédure de passation n’est pas qu’une formalité juridique. Elle détermine comment l’équipe de maîtrise d’œuvre est choisie, ce que la collectivité engage et à quel moment. Trois grandes voies se présentent selon la taille et l’ambition du projet.

En dessous des seuils de procédure formalisée, la collectivité passe un marché à procédure adaptée (MAPA), qu’elle organise assez librement. C’est la voie des opérations de taille modeste, fréquente sur les écoles communales. Au-delà de ces seuils, le concours de maîtrise d’œuvre devient en principe la règle pour les bâtiments : plusieurs équipes remettent une esquisse, un jury départage. La procédure coûte du temps et des primes versées aux candidats, mais elle fait émerger un parti architectural et technique avant l’engagement. Sur la création du Campus du Lac à Libourne, le marché a pris la forme d’un concours restreint à trois équipes : Odetec a rejoint le groupement mené par l’agence Moon Safari pour porter la maîtrise d’œuvre tous corps d’état, de l’esquisse au suivi de chantier. Le concours a permis de comparer trois partis avant de retenir celui qui tenait le programme.

Le marché global de performance (MGP) réunit conception, réalisation et engagement de performance dans un seul contrat, avec des objectifs mesurés et tenus dans la durée. On le retient quand la collectivité veut sécuriser un résultat, énergétique par exemple, plus qu’un ouvrage. L’école de Sanguinet, conçue dans ce cadre, en est une illustration.

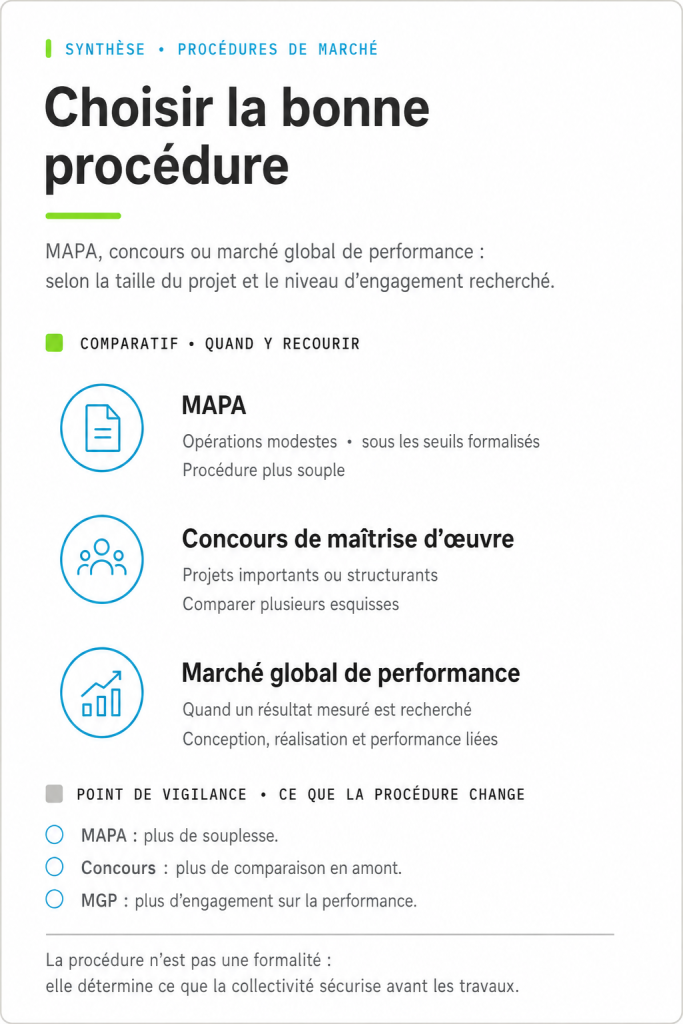

Tableau comparatif des trois procédures (marché à procédure adaptée, concours de maîtrise d’œuvre, marché global de performance) : quand y recourir selon la taille et l’ambition du projet, et ce que la collectivité engage dans chaque cas

Projet Odetec — Groupe scolaire de Vérac (commune de Vérac, 2026)

Une restructuration de 942 m² pour 1 833 700 € HT de travaux, conduite par une petite commune en marché à tranches passé en procédure adaptée ouverte. La commune a découpé l’enveloppe en quatre fiches d’action et placé en tranche ferme les études de toute l’opération plus la construction de la nouvelle école maternelle (1 033 850 € HT). Le reste part en tranches optionnelles qu’elle déclenche à son rythme : rénovation-extension de l’élémentaire (390 000 € HT), accueil périscolaire et restauration (347 550 € HT), aménagement de la cour (62 300 € HT). Odetec porte la maîtrise d’œuvre tous corps d’état, du diagnostic à la réception, aux côtés d’Esnard & Sanz Architectes. Le montage permet à la commune d’engager d’abord la maternelle et de garder la main sur la dépense sans relancer un marché à chaque étape.

Pour en découvrir plus sur le projet

« Choisir la procédure, ce n’est pas que regarder un seuil. C’est décider ce qui sera tenu et ce qui restera discutable. Un besoin écrit dans le programme et repris au CCTP, l’entreprise le doit. Le même besoin laissé dans une intention, elle le rediscute en travaux. »

Olivier Thibault, directeur Stratégie et Performance Opérationnelle, Odetec

La conception : là où se prennent les arbitrages structurants

Une fois l’équipe choisie, l’opération entre dans sa phase décisive. La conception ne déroule pas un bâtiment déjà décidé : c’est elle qui décide. Structure, enveloppe, énergie, confort se tranchent ici, et chaque arbitrage en entraîne d’autres.

Concevoir une école, c’est arbitrer sous contraintes croisées. Un établissement scolaire est un établissement recevant du public (ERP) de type R, soumis à la réglementation environnementale 2020 (RE2020) en construction neuve et au dispositif du décret tertiaire, via la plateforme OPERAT, en rénovation au-delà du seuil d’assujettissement. Quand la restauration ouvre au public hors temps scolaire, le bâtiment bascule en type N. À ce socle s’ajoutent l’accessibilité des personnes à mobilité réduite (PMR), la sécurité incendie et la qualité de l’air désormais surveillée et mesurée. Ces exigences ne s’empilent pas en fin de dossier : elles orientent les choix dès l’esquisse, en lien avec une démarche environnementale dont le périmètre est présenté sur la qualité environnementale des bâtiments.

Le choix du système structurel illustre bien ce qui se joue. Sur un programme visant la sobriété énergétique, la structure n’est pas neutre : elle conditionne l’étanchéité à l’air, la continuité de l’isolation et le traitement des ponts thermiques. La décider en conception, c’est décider une partie de la performance du bâtiment livré.

Projet Odetec — Groupe scolaire Jules Ferry, Drancy (commune de Drancy, 2020)

5 336 m², vingt-et-une classes et un accueil de loisirs, pour 14,28 M€ HT, en démarche HQE avec une cible de bâtiment passif. La commune a retenu une construction entièrement en structure bois. Odetec, bureau d’études structure de l’opération aux côtés de Jean et Aline Harari Architectes, a dimensionné l’ossature en concevant chaque jonction comme un support de l’étanchéité à l’air et de la continuité d’isolation portées par le lot enveloppe. Sur ce projet, la structure n’a pas seulement tenu le bâtiment : elle a servi directement la performance énergétique visée.

Pour en découvrir plus sur le projet

Les mêmes arbitrages valent pour l’énergie et le confort, et chacun fait l’objet d’un article dédié de ce dossier. Le confort d’été d’une classe se joue d’abord sur l’inertie, l’isolation et les protections solaires, vérifiés en simulation thermique dynamique (STD) avant tout recours à un système actif. La qualité de l’air, mesurée en continu dans les écoles depuis les décrets du 27 décembre 2022, oriente le choix du système d’aération : c’est l’objet de la ventilation naturelle en milieu scolaire. La traduction technique de ces choix se vérifie en conception, dont le volet performance est présenté sur les études thermiques.

Quand l’opération embarque un restaurant scolaire, la cuisine n’est pas un local technique parmi d’autres : c’est un outil de production à intégrer dès l’esquisse, avec ses contraintes sanitaires et de flux. On le traite dans concevoir une cuisine collective.

« Sur une école, ce qui engage la collectivité pour trente ans se décide en conception, pas le jour de l’inauguration. Le coût de chauffage, l’entretien, le confort des classes en juin : tout ça est arbitré avant le premier coup de pelle. C’est devenu le moment qui compte. »

Yann Darbilly, président, Odetec

Construire ou rénover sans casser l’année : le calendrier scolaire

Sur un équipement scolaire, le calendrier n’est pas une variable d’ajustement : c’est une contrainte d’entrée. La rentrée tombe à date fixe, et les élèves occupent souvent les lieux pendant les travaux. Cela se prépare en conception, pas en réunion de chantier.

La plupart des opérations de rénovation se déroulent en site occupé : on rénove pendant que l’école tourne. Les vacances deviennent des jalons, la grande coupure d’été pour les phases lourdes, les petites vacances pour les bascules sensibles. La sécurité du chantier en présence d’enfants devient une exigence de tous les instants. Et la continuité pédagogique se planifie : classes provisoires, redéploiement temporaire des effectifs, maintien des accès.

Ces contraintes ne tiennent pas si elles restent dans une note d’intention. Elles tiennent quand elles sont traduites en jalons inscrits au CCTP, opposables aux entreprises : telle zone libérée avant telle rentrée, telle nuisance interdite pendant les périodes d’examen, telle phase calée sur les congés. Un jalon contractuel se tient ; un objectif de planning se négocie. On détaille cette mécanique dans tenir le calendrier de travaux scolaires en site occupé.

Projet Odetec — Groupe scolaire Jacques Prévert, Carbon-Blanc (commune de Carbon-Blanc, Gironde)

Une rénovation lourde doublée d’une extension : 1 119 m² réhabilités et 2 395 m² neufs, pour 6,7 M€ HT, sur une école qui n’a pas fermé. La contrainte d’entrée était calendaire : maintenir l’accueil des élèves pendant toute la durée du chantier, organisé en deux phases successives en 2025 et 2026. Odetec, bureau d’études techniques du groupement mené par Dauphins Architecture et en base étendue au suivi d’exécution, a conçu les réseaux (chauffage-ventilation, électricité et sécurité incendie) pour une mise en service progressive, zone par zone, sans rupture d’usage sur les bâtiments restés en exploitation. Les raccordements entre l’existant et l’extension ont été calés en exécution sur des fenêtres compatibles avec le calendrier scolaire. Sur ce type d’opération, ce n’est pas le planning qui protège l’année : c’est la conception des réseaux.

Pour en découvrir plus sur le projet

L’éventail des opérations qu’on mène sur ce secteur, de l’école communale au lycée, est présenté sur notre page maîtrise d’œuvre en bâtiment scolaire.

Six décisions à verrouiller avant de lancer une opération scolaire

Au-delà des phases, quelques décisions concentrent l’essentiel du risque sur le coût et l’exploitation d’un projet scolaire. Elles se prennent en amont et tout au long de la conception, jamais en études d’exécution. Quand elles sont expédiées, la collectivité ne le voit pas à la livraison : elle le voit à la première rentrée, à la première facture de chauffage, à la première canicule.

Check-list visuelle des six décisions à verrouiller en amont d’une opération scolaire
  1. Verrouiller le programme avant d’ouvrir la conception : la programmation pose des ordres de grandeur (pré-dimensionnement), pas des décisions définitives. Démarrer la conception sans programme arrêté, c’est rouvrir chaque arbitrage en cours d’études.
  2. Choisir la procédure selon la taille et l’ambition, pas par habitude : marché à procédure adaptée sous les seuils, concours au-dessus, marché global de performance quand on engage un résultat mesuré. Le mode de dévolution décide de ce que la collectivité tient et de ce qu’elle laisse négociable.
  3. Trancher rénovation ou construction neuve sur la foi d’un diagnostic : l’état du bâti, la présence d’amiante, la structure et la performance visée orientent le choix. La décision se prend sur des relevés, pas sur une intuition de coût.
  4. Décider le système structurel et l’enveloppe en conception : sur un programme performant, la structure conditionne l’étanchéité à l’air et les ponts thermiques. Ce qui se joue là ne se rattrape pas en exécution.
  5. Inscrire le calendrier scolaire au CCTP : zones libérées avant la rentrée, phases calées sur les vacances, continuité pédagogique assurée. Ce qui est contractuel s’impose aux entreprises ; le reste se discute en réunion de chantier.
  6. Anticiper les interfaces entre lots dès l’APS : réservations, percements, puissances électriques, attentes pour les équipements techniques. Tout ce qui est arbitré tard se paie en avenant ou en compromis.

A propos de l’auteur

Benoit Mêlot est directeur Concours d’ODETEC, associé dirigeant et membre du comité de direction. Ingénieur en thermique et énergie fort de plus de quinze ans d’expérience, il a exercé en génie climatique et en maîtrise d’œuvre technique : un parcours qui ancre sa lecture des programmes et des marchés publics dans la réalité de la conception. Chez ODETEC, il pilote l’activité concours et appels d’offres (concours d’architecture et marchés à procédure adaptée) ainsi que la direction technique


Pour aller plus loin

Ce guide ouvre un dossier complet sur la conception et la rénovation des bâtiments scolaires. Pour approfondir chaque levier :

Pour le périmètre d’intervention d’Odetec sur ces opérations : maîtrise d’œuvre en bâtiment scolaire et le rôle d’un bureau d’études techniques.

Questions fréquentes

Quelle différence entre l’AMO et la maîtrise d’œuvre sur un projet scolaire ?
L’assistance à maîtrise d’ouvrage (AMO) travaille pour le compte de la collectivité : elle aide à définir le besoin, peut porter la programmation et conseille le maître d’ouvrage tout au long du projet. La maîtrise d’œuvre (MOE) conçoit l’ouvrage, le dimensionne, rédige les pièces techniques et suit les travaux. Une règle de séparation s’applique : le bureau d’études qui a porté l’AMO programmation d’une opération ne peut pas en être le maître d’œuvre de conception. Celui qui a aidé à écrire le besoin ne peut pas se retrouver juge et partie pour le concevoir et le chiffrer.

À partir de quel montant un concours de maîtrise d’œuvre est-il obligatoire ?
Pour les bâtiments, le concours de maîtrise d’œuvre s’impose en principe au-dessus des seuils de procédure formalisée applicables aux marchés publics. En dessous, la collectivité peut recourir à une procédure adaptée, qu’elle organise plus librement. Ces seuils sont révisés périodiquement par la réglementation : il faut donc vérifier la valeur en vigueur à la date de lancement de l’opération, et tenir compte des cas d’exemption prévus pour certaines catégories d’ouvrages. Un assistant à maîtrise d’ouvrage, ou le service marchés de la collectivité, sécurise ce choix de procédure en amont.

Combien de temps faut-il pour construire ou rénover une école ?
Tout dépend de la taille et du mode de dévolution, mais un ordre de grandeur aide à planifier : compter environ un an à un an et demi pour la programmation et les études jusqu’à la consultation des entreprises, puis de quinze mois à deux ans de travaux selon l’ampleur. Une construction neuve s’étale couramment sur trois à trois ans et demi entre la décision et la mise en service. En rénovation de site occupé, le calendrier se cale sur l’année scolaire, ce qui peut allonger la durée pour préserver la continuité pédagogique.

Peut-on faire les travaux pendant l’année scolaire ?
Oui, et c’est même la configuration la plus fréquente. La condition est de traiter le calendrier comme une donnée de conception, pas comme un sujet de chantier : phasage calé sur les vacances, dispositif de continuité (classes provisoires, redéploiement des effectifs), sécurité renforcée en présence d’élèves, et surtout des jalons inscrits au cahier des clauses techniques particulières, opposables aux entreprises. C’est le sujet de notre article dédié aux travaux scolaires en site occupé.

Une petite commune a-t-elle besoin d’une AMO programmation pour son école ?
Pas systématiquement. L’AMO programmation est utile quand la collectivité n’a pas d’expérience récente de la construction, quand le programme est mutualisé entre plusieurs équipements, ou quand l’opération est montée en marché global. Pour beaucoup de projets, la programmation peut être intégrée au démarrage de la mission de maîtrise d’œuvre, en base étendue. Odetec intervient principalement en maîtrise d’œuvre de conception et d’exécution, et ponctuellement en AMO programmation selon les projets : la bonne configuration se décide au cas par cas, selon les compétences disponibles côté maître d’ouvrage.

Quels livrables un bureau d’études produit-il sur un projet d’école ?
Une mission de maîtrise d’œuvre tous corps d’état couvre les phases d’études (esquisse, avant-projet, projet) puis la consultation des entreprises et le suivi de chantier. Les livrables associés comprennent les plans et coupes par lot, les notes de calcul de structure et de thermique, les cahiers des clauses techniques particulières par corps d’état, la décomposition financière et, en construction neuve, la simulation thermique dynamique ainsi que l’analyse du cycle de vie exigée par la RE2020. Quand la collectivité vise un label complémentaire, comme la HQE, des livrables environnementaux s’ajoutent, cadrés dès l’esquisse pour éviter les reprises en cours d’études.
