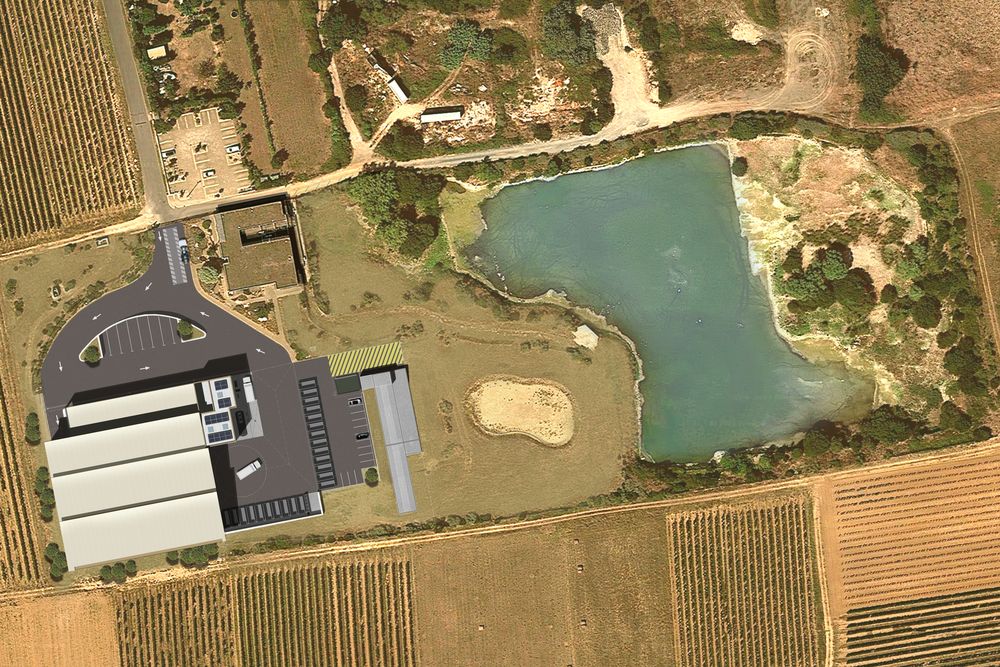

Accueil Références Reconstruction du hall de transfert des ordures ménagères de l’île de Ré

Reconstruction du hall de transfert des ordures ménagères de l’île de Ré

Équipements publics La Couarde Sur Mer Et Le Bois Plage En Re
Typologie

DÉCHETTERIE

Annee de livraison

2025

Maitre d'ouvrage

COMMUNAUTE DE COMMUNES ILE DE RE

Surface

2 313 m²

Ville / Département

LA COUARDE SUR MER ET LE BOIS PLAGE EN RE (17)

Cout

2 914 000 €

Contexte et enjeux

Construit en 2010 par la Communauté de Communes de l’Île de Ré pour centraliser le transit des ordures ménagères vers le continent, le centre de transfert du lieu-dit « Les Gachettes » concentre les flux de collecte des dix communes insulaires. Sa population permanente de 17 700 habitants peut tripler en période estivale, portant les tonnages annuels en transit à près de 15 000 tonnes : ordures ménagères, emballages légers, verre, tout-venant et carton. L’équipement est soumis à la réglementation ICPE (régime d’enregistrement pour le transit de déchets non dangereux non inertes au-delà de 1 000 m³) et implanté dans un paysage classé au titre de la loi de 1930 sur la protection des sites naturels. En octobre 2017, un incendie détruit les toitures du hall, la coursive, le bardage bois et les installations photovoltaïques. Un hall provisoire est érigé en 2018 ; l’atelier est entièrement réhabilité en 2020.

La reconstruction définitive du hall, d’une surface d’environ 2 300 m², s’inscrit dans un double contexte de contrainte : un site maintenu en activité durant toute la durée des travaux, et une insertion architecturale et paysagère placée sous le regard de la DREAL. La maîtrise d’ouvrage assortit l’opération d’une ambition explicite de réemploi des structures béton existantes et d’approche bioclimatique.

Notre mission

Odetec est intervenu en maîtrise d’œuvre TCE au sein du groupement piloté par HANUMAN Architecture (mandataire), depuis les études de conception jusqu’à la livraison. La mission de base couvrait les phases ESQ, APS, APD, PRO, DCE, ACT, VISA, DET et AOR, complétées par une mission SYNTHESE, une mission de coordination SSI (CSSI) (explicitement imposée par le programme compte tenu des antécédents d’incendie) et une mission d’études de flux thermiques, permettant de calibrer la stratégie de stockage en conformité avec les arrêtés ICPE. Les domaines techniques mobilisés incluaient notamment la structure, le CVC, les courants forts et faibles, le SSI, la plomberie et les réseaux d’extinction automatique, les VRD et l’économie TCE.

L’angle structurant de la mission a été celui de la sécurité incendie et de la continuité d’exploitation, deux contraintes indissociables sur ce type de site industriel en site classé. La ventilation du hall a été conçue en deux registres complémentaires : ventilation naturelle architecturale intégrée dès l’ESQ, relayée par des exutoires de grande dimension pour l’évacuation des gaz de combustion et des poussières générées par les engins de transfert. L’économie de la construction a été conduite en tenant compte du réemploi des voiles béton subsistants comme structure de référence pour le compartimentage des casiers.

Les défis techniques relevés

La coordination SSI et l’extinction automatique a constitué l’enjeu technique principal du projet. Le programme l’imposait comme compétence obligatoire au sein de l’équipe MOE, en raison des deux incendies successifs ayant touché le site. Un SSI de catégorie A a été dimensionné pour le nouveau bâtiment de transfert, avec une contrainte supplémentaire : un système SSI complet, équipé de caméras thermiques, avait été installé en 2021 dans le hall provisoire et devait être déposé, puis réintégré dans le nouveau bâtiment. Odetec a conduit l’étude de compatibilité entre cet équipement existant, le SSI de l’atelier réhabilité en 2020 et le nouveau SSI du hall reconstruit, pour aboutir à une supervision centralisée et cohérente de l’ensemble du site.

La contrainte de continuité d’exploitation a déterminé les partis constructifs de bout en bout. Le centre de transfert a fonctionné sans interruption pendant toute la phase chantier, imposant un phasage travaux compatible avec les rotations de bennes à ordures ménagères de 19 t et le maintien opérationnel des réseaux de collecte des lixiviats. Par ailleurs, le classement du site au titre de la loi de 1930 a nécessité une coordination étroite avec la DREAL sur les choix de matériaux de façade, la hauteur du bâtiment et la conception de la clôture anti-intrusion périphérique, autant de contraintes intégrées dans les CCTP comme exigences contractuelles opposables aux entreprises.

Nos références

  • Restauration Annesse Et Beaulieu

    Restructuration de la cuisine centrale La Lande

    Restructurer une cuisine de 2 000 couverts dans un centre de rééducation actif, installer une chaîne du froid de zéro, tenir le calendrier en 3 phases. Découvrez comment la coordination entre lots a préservé la production à chaque étape.

  • Équipements publics Vallée Du Lot

    Création d’une voie verte, Vallée du Lot

    Tisser un itinéraire de mobilité douce de 37 km à travers les vignobles et les rives du Lot, en 9 tronçons aux caractères distincts. Découvrez comment ODETEC a construit la lisibilité d’un cheminement continu sur l’ensemble du territoire.

  • Agroalimentaire Marsac-Sur-L’isle

    Étude de faisabilité énergétique à Marsac-sur-l’Isle

    Un concentrateur industriel rejette 7 m³/h à 58°C, toute l’année. Découvrez comment quatre scénarios chiffrés ont permis de récupérer cette énergie et de réduire de 45 000 €HT par an la facture d’un site industriel.

  • Habitat Limoges

    Construction de l’immeuble L’Atelier à Limoges

    24 logements, 24 chaudières sur conduit collectif, deux façades acoustiques classées. Découvrez comment les installations fluides de cet immeuble R+7 ont été dimensionnées logement par logement pour satisfaire la RT 2012.

  • Équipements publics Issigeac

    Construction de la maison des services d’Issigeac

    Rassembler sur 1 012 m² les services intercommunaux d’un pays rural périgourdin, avec sa médiathèque, sa salle de musique et sa salle polyvalente de 200 places. Découvrez comment Odetec a conçu la technique d’un équipement fonctionnel en deux phases.

  • Industrie Saint-Astier

    Construction de la plateforme logistique Beauty Success

    Un siège social de 1 500 m² adossé à un entrepôt ICPE de 8 500 m² : deux programmes sous une même toiture. Découvrez comment quatre groupes CVC indépendants et un dispositif de sécurité incendie complet font cohabiter les deux usages.

  • Agroalimentaire Eymet

    Extension du site LOU GASCOUN à Eymet

    Un site de production en activité : une infrastructure électrique à refondre, 630 kVA en raccordement HTA, six tableaux divisionnaires. Découvrez comment ODETEC a sécurisé la continuité du traitement des effluents de production.

  • Santé Monclar D’agenais

    Extension et restructuration du Foyer du Mont-Clair

    Un foyer médicalisé en exploitation, quatre opérations simultanées et un SSI obsolète à remplacer intégralement, détecteurs ioniques compris. Découvrez comment la sécurité des résidents a été tenue à chaque phase de ce chantier de 4,5 M€.

  • Culture & patrimoine Bordeaux

    Requalification des installations de la bibliothèque Mériadeck

    Une bibliothèque patrimoniale de 27 000 m², ouverte au public pendant toute la durée du chantier. Découvrez comment les conditions climatiques de 300 000 documents précieux ont été maintenues au fil d’une rénovation en site occupé.

  • Santé Libourne

    Restructuration du Foyer de la Ballastière

    Renouveler le chauffage et sécuriser 42 résidents présents : capteurs solaires couplés à une chaufferie gaz, SSI dimensionné pour le transfert horizontal. Découvrez comment la continuité du service a guidé chaque arbitrage technique.

Vous avez un projet ou une question ?
