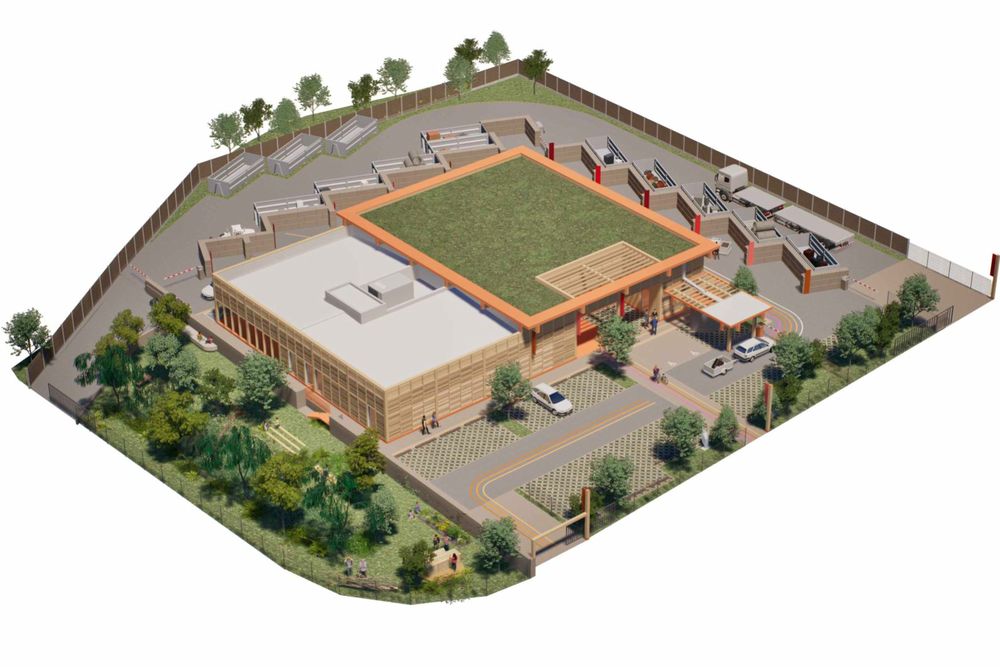

Construction du SMICVAL Market de Blaye

Typologie

DÉCHETTERIE

Annee de livraison

2027

Maitre d'ouvrage

SYNDICAT DE COLLECTE ET VALORISATION DES DECHETS MENAGERS (SMICVAL)

Surface

860 m²

Ville / Département

BLAYE (33)

Cout

2 066 870 €

Architecte(s) ou Maître(s) d’oeuvre

MICKAËL HÉBERT ARCHITECTE / MOONWALKLOCAL

Voir le site

Contexte et enjeux

Le SMICVAL (Syndicat de collecte et de valorisation des déchets ménagers) prolonge à Blaye sa transformation des points d’apport déchets en équipements de proximité repensés. Le SMICVAL Market remplace le format de la déchèterie classique par un lieu hybride qui combine collecte, réemploi et tiers-lieu participatif : usagers, agents et associations partagent un espace de dépose, d’échange et de réparation des matériaux, dans une logique d’économie circulaire. Implanté sur les lots 7 et 8 de la ZAC Hausmann Nord, chemin de Boisredon, le bâtiment de 860 m² s’inscrit sur une emprise extérieure de 3 941 m², à l’interface d’une zone commerciale et d’un tissu pavillonnaire.

Le programme doit concilier deux exigences habituellement difficiles à réunir. D’un côté, le réemploi structure les choix de conception : pannes et solives bois, bardages, menuiseries intérieures, faux plafonds acoustiques et équipements sanitaires sont sourcés dans des filières de récupération, et une partie de la toiture est végétalisée. De l’autre, le site est classé ICPE pour les risques de pollution et d’incendie liés au stockage des matériaux, avec un classement ERP 5ᵉ catégorie : gestion des eaux d’extinction, séparation stricte des flux véhicules légers / poids lourds et protection coupe-feu des locaux DDS et DEEE imposent un cadre technique précis.

Notre mission

Aux côtés de l’Atelier d’Architecture Hébert (architecte mandataire) et de Moonwalk Local (architecte cotraitant), La mission de ODETEC couvre notamment la structure, le VRD, le CVC et la plomberie, ainsi que l’électricité courants forts et courants faibles.

L’angle structurant de la mission tient à la cohérence à maintenir entre les contraintes ICPE et l’ambition de réemploi affichée par la maîtrise d’ouvrage. Cela se traduit dans la conception VRD (gestion des eaux d’extinction, infiltration limitée des sols), dans le dimensionnement structure (charges accrues de la toiture végétalisée et anticipation d’une couverture photovoltaïque ultérieure), et dans les choix électriques. Chaque lot a été calé sur le double cahier des charges : réglementaire ICPE et matériaux issus de filières locales de réemploi.

Les défis techniques relevés

La perméabilité du sol mesurée par essais d’infiltration à la fosse est faible (1 à 23 mm/h, moyenne autour de 6 mm/h), ce qui interdit l’infiltration directe des eaux pluviales et impose un stockage avant rejet régulé. La conception VRD est organisée autour de trois ouvrages complémentaires : un bassin tampon planté de 140 m³ en point bas de la parcelle, qui assure à la fois la régulation à 3 l/s/ha vers le réseau de la ZAC et un rôle de sensibilisation aux milieux humides ; une cuve enterrée de 170 m³ sous le bâtiment pour confiner les eaux d’extinction incendie et les éventuelles fuites de la cuve GNR, isolée par vanne après détection d’hydrocarbures ; et un réseau d’eaux pluviales redondant entre exutoire courant et dérivation pollutions. Le couple bassin / cuve a été dimensionné pour absorber un sinistre majeur sans transfert au milieu naturel.

Le second défi tient à la conception bas carbone d’un bâtiment qui supporte une activité industrielle classée. La structure combine gros œuvre béton et charpente bois, avec un point de vigilance sur la jonction des poteaux extérieurs entre les deux matériaux : transmission des efforts et dilatations différentielles ont été traitées pour préserver la continuité voulue par l’architecte. Plutôt que d’apporter des matériaux neufs, la plateforme bâtiment est réalisée par traitement à la chaux et au liant hydraulique routier des limons argileux du site (matériaux A1), avec une période de prise de 7 à 10 jours sans circulation. Les voiries lourdes utilisent un BBSG 0/10 avec un taux de recyclage cible de 30 %, les stationnements sont en dalles engazonnées pour respecter les surfaces de pleine terre du PLU, et les cheminements piétons sont prévus en pavés de réemploi sourcés selon les gisements disponibles.

Nos références

  • Restauration Annesse Et Beaulieu

    Restructuration de la cuisine centrale La Lande

    Restructurer une cuisine de 2 000 couverts dans un centre de rééducation actif, installer une chaîne du froid de zéro, tenir le calendrier en 3 phases. Découvrez comment la coordination entre lots a préservé la production à chaque étape.

  • Équipements publics Vallée Du Lot

    Création d’une voie verte, Vallée du Lot

    Tisser un itinéraire de mobilité douce de 37 km à travers les vignobles et les rives du Lot, en 9 tronçons aux caractères distincts. Découvrez comment ODETEC a construit la lisibilité d’un cheminement continu sur l’ensemble du territoire.

  • Agroalimentaire Marsac-Sur-L’isle

    Étude de faisabilité énergétique à Marsac-sur-l’Isle

    Un concentrateur industriel rejette 7 m³/h à 58°C, toute l’année. Découvrez comment quatre scénarios chiffrés ont permis de récupérer cette énergie et de réduire de 45 000 €HT par an la facture d’un site industriel.

  • Habitat Limoges

    Construction de l’immeuble L’Atelier à Limoges

    24 logements, 24 chaudières sur conduit collectif, deux façades acoustiques classées. Découvrez comment les installations fluides de cet immeuble R+7 ont été dimensionnées logement par logement pour satisfaire la RT 2012.

  • Équipements publics Issigeac

    Construction de la maison des services d’Issigeac

    Rassembler sur 1 012 m² les services intercommunaux d’un pays rural périgourdin, avec sa médiathèque, sa salle de musique et sa salle polyvalente de 200 places. Découvrez comment Odetec a conçu la technique d’un équipement fonctionnel en deux phases.

  • Industrie Saint-Astier

    Construction de la plateforme logistique Beauty Success

    Un siège social de 1 500 m² adossé à un entrepôt ICPE de 8 500 m² : deux programmes sous une même toiture. Découvrez comment quatre groupes CVC indépendants et un dispositif de sécurité incendie complet font cohabiter les deux usages.

  • Agroalimentaire Eymet

    Extension du site LOU GASCOUN à Eymet

    Un site de production en activité : une infrastructure électrique à refondre, 630 kVA en raccordement HTA, six tableaux divisionnaires. Découvrez comment ODETEC a sécurisé la continuité du traitement des effluents de production.

  • Santé Monclar D’agenais

    Extension et restructuration du Foyer du Mont-Clair

    Un foyer médicalisé en exploitation, quatre opérations simultanées et un SSI obsolète à remplacer intégralement, détecteurs ioniques compris. Découvrez comment la sécurité des résidents a été tenue à chaque phase de ce chantier de 4,5 M€.

  • Culture & patrimoine Bordeaux

    Requalification des installations de la bibliothèque Mériadeck

    Une bibliothèque patrimoniale de 27 000 m², ouverte au public pendant toute la durée du chantier. Découvrez comment les conditions climatiques de 300 000 documents précieux ont été maintenues au fil d’une rénovation en site occupé.

  • Santé Libourne

    Restructuration du Foyer de la Ballastière

    Renouveler le chauffage et sécuriser 42 résidents présents : capteurs solaires couplés à une chaufferie gaz, SSI dimensionné pour le transfert horizontal. Découvrez comment la continuité du service a guidé chaque arbitrage technique.

Vous avez un projet ou une question ?
