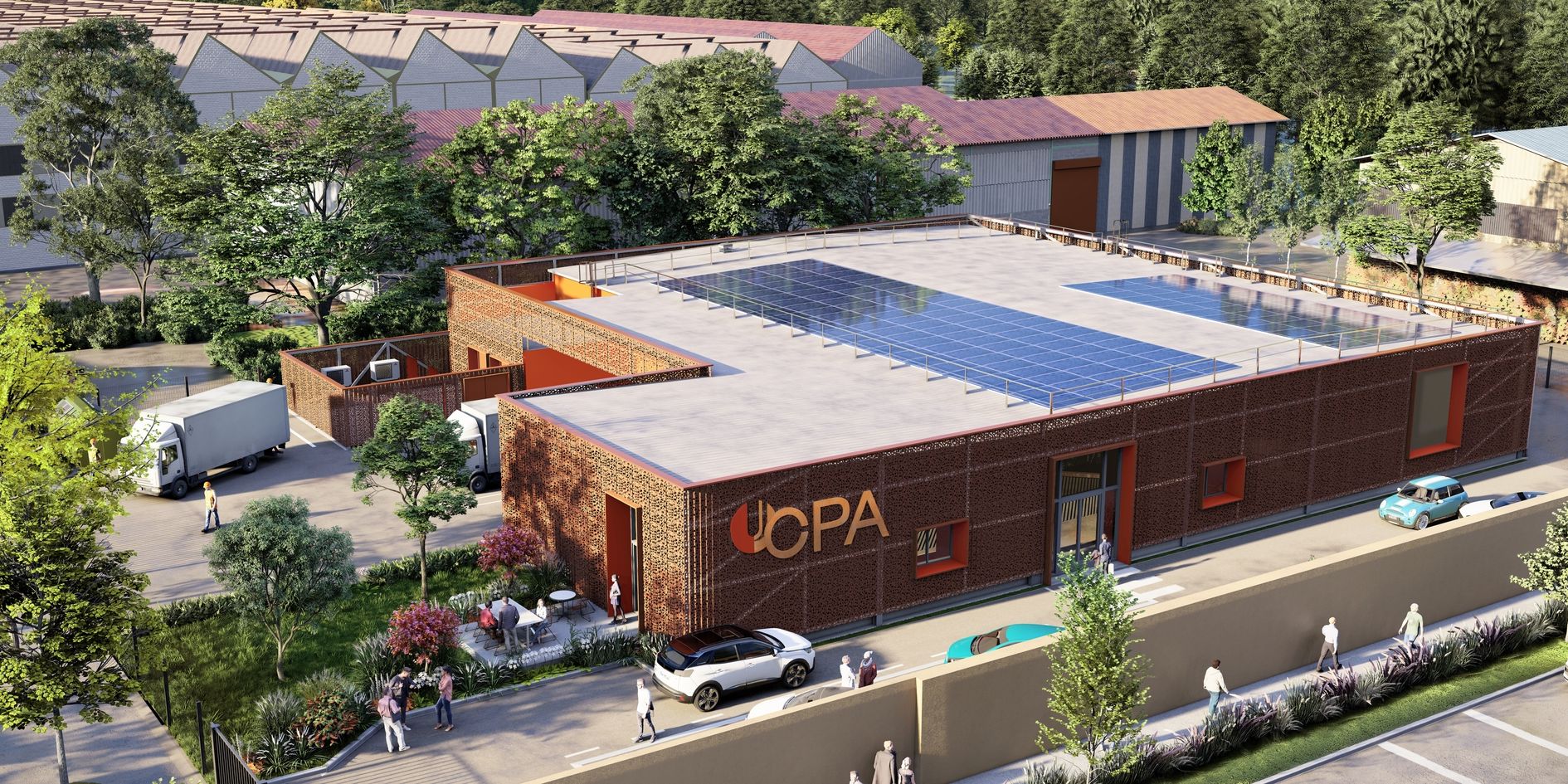

Accueil Références Construction de la cuisine centrale de Fumel

Construction de la cuisine centrale de Fumel

Restauration Fumel
Typologie

CUISINE CENTRALE

Annee de livraison

2027

Maitre d'ouvrage

GIP UCPA VALLEE DU LOT

Surface

1 000 m²

Ville / Département

FUMEL (47)

Cout

3 500 000 €

Nombre de couverts

300

Contexte et enjeux

Le GIP UCPA Vallée du Lot regroupe cinq partenaires aux activités convergentes dans le domaine de la restauration : la ville de Fumel, le Pôle de Santé du Villeneuvois (GCS PSV), le Centre hospitalier de Penne d’Agenais, le Centre hospitalier de Fumel et l’EHPAD Bel Air. Pour mutualiser leurs moyens de production et garantir une qualité constante de prise en charge à leurs usagers (élèves des écoles, résidents d’EHPAD, patients hospitalisés, bénéficiaires du portage à domicile) le groupement a décidé de la construction d’une unité centrale de production alimentaire commune sur la commune de Fumel (47).

Le programme prévoit une cuisine centrale dimensionnée pour 2 300 repas par jour, soit une production annuelle de l’ordre de 700 000 repas, distribués en liaison froide à partir de matières premières issues majoritairement de circuits courts. L’opération est lancée sous la forme d’un Marché Global de Performance (MGP) au sens de l’article L.2171-3 du Code de la commande publique : la même procédure assemble la conception, la réalisation et 36 mois d’exploitation-maintenance (reconductibles 36 mois), avec des engagements contractuels chiffrés sur les performances énergétiques et le confort thermique estival, opposables tout au long de la vie de l’ouvrage.

Notre mission

Aux côtés de SEG FAYAT, mandataire du groupement titulaire du Marché Global de Performance, et de l’agence SARL François de LA SERRE pour la conception architecturale, Odetec intervient comme bureau d’études techniques TCE au sein de l’équipe de maîtrise d’œuvre intégrée au groupement. La mission couvre les phases ESQ, APS, APD, PRO, DCE et le suivi de la réalisation jusqu’à l’AOR, et porte notamment sur les lots CVC/plomberie, structure, VRD et paysage.

L’angle structurant de la mission tient au cadre contractuel du MGP : les choix de conception engagent directement le groupement sur trois ans d’exploitation, avec garantie de performance énergétique. Le dimensionnement des installations techniques est donc calibré au plus juste, en cohérence avec l’instrumentation des comptages prévue au contrat (postes P2/P3), et arbitré en coût global plutôt qu’en coût d’investissement seul. Le confort thermique estival, sujet à pénalités contractuelles, est traité dès la phase APS dans l’enveloppe et la stratégie de ventilation.

Les défis techniques relevés

Le premier défi tient à l’organisation fonctionnelle d’une cuisine centrale qui produit pour des convives aux exigences sanitaires et nutritionnelles très différentes : scolaires, résidents médico-sociaux et patients hospitaliers. Le schéma fonctionnel a été calé sur le principe de marche en avant strict : zones de réception et de décartonnage, chambres froides positives et négatives en amont, légumerie, préparations froide et chaude, conditionnement, chambre de produits finis, allotissement et SAS export, avec circulations propres et sales dissociées et SAS hygiène pour le personnel. Le dimensionnement CVC et plomberie a été conduit zone par zone (extraction et apport d’air compensé en préparation chaude, traitement spécifique du local déchets réfrigéré, ventilation contrôlée des locaux réfrigérés pour limiter la condensation) et coordonné avec le cuisiniste pour intégrer les hottes, les cellules de refroidissement rapide et la production frigorifique sans interférer avec les flux process.

Le second défi est celui de la mise sous contrat des performances énergétiques. Le MGP transforme l’optimisation énergétique en obligation chiffrée : des objectifs de consommation réelle et de confort thermique estival sont opposables, avec pénalités en cas de surconsommation et intéressement en cas de sous-consommation par rapport à la trajectoire de référence. Le travail s’est donc structuré autour de la trajectoire complète (choix d’enveloppe, équilibrage hydraulique, régulation et zonage CVC, supervision GTB) et autour de l’instrumentation : architecture de comptages, métriques de suivi, méthodologie de mesure et vérification permettant au groupement de tenir ses engagements pendant les 36 mois d’exploitation-maintenance contractualisés.

Nos références

  • Restauration Annesse Et Beaulieu

    Restructuration de la cuisine centrale La Lande

    Restructurer une cuisine de 2 000 couverts dans un centre de rééducation actif, installer une chaîne du froid de zéro, tenir le calendrier en 3 phases. Découvrez comment la coordination entre lots a préservé la production à chaque étape.

  • Équipements publics Vallée Du Lot

    Création d’une voie verte, Vallée du Lot

    Tisser un itinéraire de mobilité douce de 37 km à travers les vignobles et les rives du Lot, en 9 tronçons aux caractères distincts. Découvrez comment ODETEC a construit la lisibilité d’un cheminement continu sur l’ensemble du territoire.

  • Agroalimentaire Marsac-Sur-L’isle

    Étude de faisabilité énergétique à Marsac-sur-l’Isle

    Un concentrateur industriel rejette 7 m³/h à 58°C, toute l’année. Découvrez comment quatre scénarios chiffrés ont permis de récupérer cette énergie et de réduire de 45 000 €HT par an la facture d’un site industriel.

  • Habitat Limoges

    Construction de l’immeuble L’Atelier à Limoges

    24 logements, 24 chaudières sur conduit collectif, deux façades acoustiques classées. Découvrez comment les installations fluides de cet immeuble R+7 ont été dimensionnées logement par logement pour satisfaire la RT 2012.

  • Équipements publics Issigeac

    Construction de la maison des services d’Issigeac

    Rassembler sur 1 012 m² les services intercommunaux d’un pays rural périgourdin, avec sa médiathèque, sa salle de musique et sa salle polyvalente de 200 places. Découvrez comment Odetec a conçu la technique d’un équipement fonctionnel en deux phases.

  • Industrie Saint-Astier

    Construction de la plateforme logistique Beauty Success

    Un siège social de 1 500 m² adossé à un entrepôt ICPE de 8 500 m² : deux programmes sous une même toiture. Découvrez comment quatre groupes CVC indépendants et un dispositif de sécurité incendie complet font cohabiter les deux usages.

  • Agroalimentaire Eymet

    Extension du site LOU GASCOUN à Eymet

    Un site de production en activité : une infrastructure électrique à refondre, 630 kVA en raccordement HTA, six tableaux divisionnaires. Découvrez comment ODETEC a sécurisé la continuité du traitement des effluents de production.

  • Santé Monclar D’agenais

    Extension et restructuration du Foyer du Mont-Clair

    Un foyer médicalisé en exploitation, quatre opérations simultanées et un SSI obsolète à remplacer intégralement, détecteurs ioniques compris. Découvrez comment la sécurité des résidents a été tenue à chaque phase de ce chantier de 4,5 M€.

  • Culture & patrimoine Bordeaux

    Requalification des installations de la bibliothèque Mériadeck

    Une bibliothèque patrimoniale de 27 000 m², ouverte au public pendant toute la durée du chantier. Découvrez comment les conditions climatiques de 300 000 documents précieux ont été maintenues au fil d’une rénovation en site occupé.

  • Santé Libourne

    Restructuration du Foyer de la Ballastière

    Renouveler le chauffage et sécuriser 42 résidents présents : capteurs solaires couplés à une chaufferie gaz, SSI dimensionné pour le transfert horizontal. Découvrez comment la continuité du service a guidé chaque arbitrage technique.

Vous avez un projet ou une question ?
