Rénover une école sans la fermer, c’est s’engager sur une date qui ne se négocie pas : la rentrée. Entre la sécurité des élèves, le bruit, les nuisances et un calendrier scolaire qui sert de jalon, chaque décision prise trop tard se paie en jours perdus. Voici comment un maître d’ouvrage public (MOA) sécurise un chantier en site occupé, du diagnostic initial jusqu’à la livraison, et ce qu’il faut verrouiller en amont pour ne pas courir à la fin.
Une commune décide de rénover son école. Le bâtiment a quarante ans, l’enveloppe thermique est à reprendre, les effectifs grimpent et il faut une extension. Mais l’école accueille ses élèves tous les jours, et elle continuera de le faire pendant les travaux : fermer un an n’est pas une option, déplacer trois cents enfants encore moins. Le projet se fera donc en site occupé, avec un chantier qui cohabite avec des classes, une cour, une cantine et des parents qui déposent leurs enfants chaque matin.
Sur ce type d’opération, ce qui fait tenir ou déraper le calendrier ne se joue pas sur le chantier. Ça se joue avant : dans la qualité du diagnostic de l’existant, dans un phasage pensé dès la conception, dans des pièces de marché qui ne laissent aucun flou entre les entreprises. Une école ne se livre pas n’importe quand : pour une rentrée de septembre, la réception doit être bouclée en juillet. Tout ce qui n’a pas été anticipé remonte alors au pire moment, quand le bâtiment est déjà occupé et qu’on ne peut plus intervenir sans gêner les classes.
Cet article décrit la méthode de conduite d’un chantier scolaire en site occupé : le diagnostic qui évite les surprises, le phasage qui colle à la réalité du chantier, la cohabitation avec les élèves, la rigueur contractuelle qui sécurise le planning et la livraison calée sur le calendrier scolaire. Il s’appuie sur des opérations qu’Odetec a conduites comme maître d’œuvre (MOE), notamment la rénovation-extension de l’école Jacques Prévert à Carbon-Blanc, le marché global de performance de Sanguinet et la restructuration du bâtiment A du lycée Victor Louis à Talence. Il ne traite pas les choix techniques d’enveloppe ou de systèmes : ceux-là sont développés dans l’article sur la rénovation énergétique d’un groupe scolaire.
Avant de déconstruire, tout savoir : le diagnostic qui protège le planning

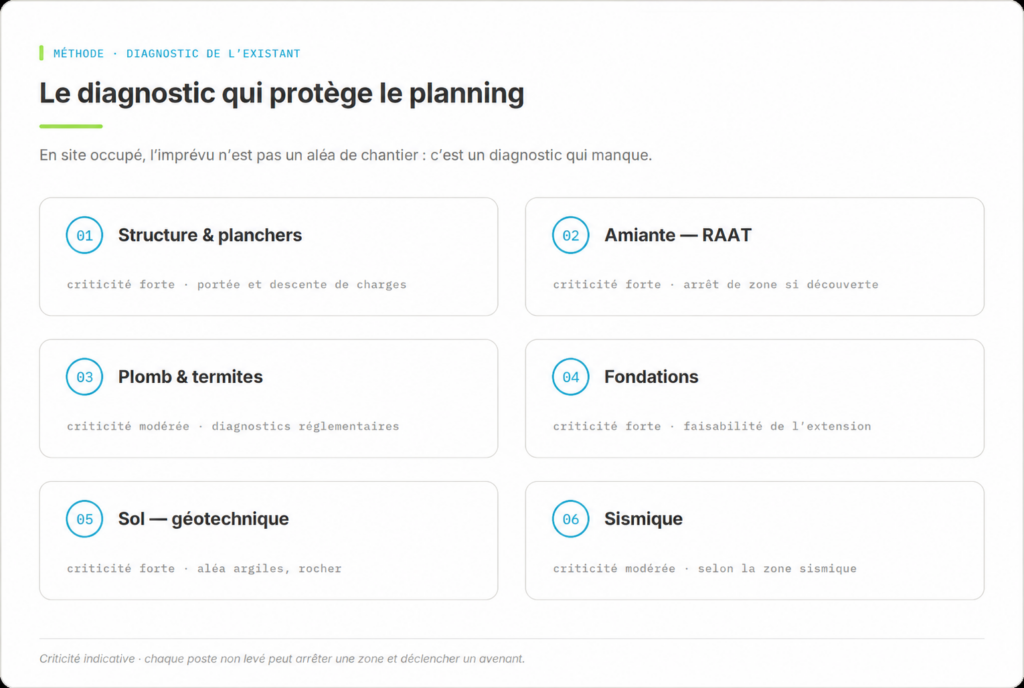

En site occupé, la mauvaise surprise n’est pas un aléa de chantier : c’est un diagnostic qui n’a pas été fait. Une dalle amiantée découverte en cours de dépose, une fondation qui n’a pas la portée attendue, une veine d’argile sous l’emprise d’une extension : chacun de ces imprévus arrête une zone, déclenche un avenant et décale la suite. Le diagnostic complet de l’existant est l’investissement qui protège à la fois le budget et la date de livraison.
Avant les études de conception, le maître d’œuvre établit un état des lieux détaillé : composition des parois, portée des planchers, état de la charpente et de la toiture, reconnaissance des fondations. Sur un bâtiment ancien, ce relevé ne suffit pas. Il se complète par des missions spécialisées : repérage amiante avant travaux (RAT), diagnostic plomb, recherche de termites, sondages destructifs là où une hypothèse structurelle doit être levée. L’objectif est simple : quand les entreprises commencent à déconstruire, il ne reste plus d’inconnue capable d’arrêter le chantier.
Le sous-sol mérite la même attention que le bâti. Pour une extension, une étude géotechnique écarte le risque de découverte en cours de terrassement (rocher, sol gonflant, veine d’argile). En zone sismique, certaines ouvertures dans les maçonneries existantes ou certaines reprises de structure demandent des justifications pointues et un dialogue anticipé avec le bureau de contrôle : mieux vaut traiter ces points en conception qu’apprendre en chantier qu’une ouverture est refusée.

Projet Odetec — Rénovation-extension de l’école Jacques Prévert, Carbon-Blanc (33)
Transformation d’une école maternelle en école primaire : environ 3 500 m² (1 119 m² réhabilités, 2 395 m² neufs), 6,7 M€ HT de travaux, en site occupé. Le diagnostic amont a cartographié les contraintes avant la conception : dalles vinyle amiantées à traiter, terrain classé en aléa fort de retrait-gonflement des argiles imposant une étude géotechnique, réseaux gaz et électricité à localiser par investigations complémentaires, bâtiment sur trois demi-niveaux à remettre aux normes d’accessibilité. Autant de points levés en amont plutôt que subis en chantier.
Le diagnostic de déconstruction sert aussi à valoriser l’existant. Le diagnostic PEMD (produits, équipements, matériaux, déchets) recense ce qui peut être réemployé ou réorienté : bois de charpente requalifié, gravats concassés en fond de forme, équipements sanitaires récupérés. Cette logique relève autant de la conception que du diagnostic, et la façon dont Odetec organise la maîtrise d’œuvre désamiantage conditionne directement la fiabilité du phasage qui suit.

Concevoir à partir du chantier, pas l’inverse
Une fois le diagnostic posé, la conception ne se déroule pas en vase clos : elle épouse la méthodologie de chantier. L’ordre dans lequel les zones seront déconstruites, libérées puis livrées conditionne les choix techniques autant que l’inverse. C’est en site occupé que cette articulation devient décisive, parce qu’une école qui fonctionne impose de garder en permanence des classes, une cour et une cantine utilisables.

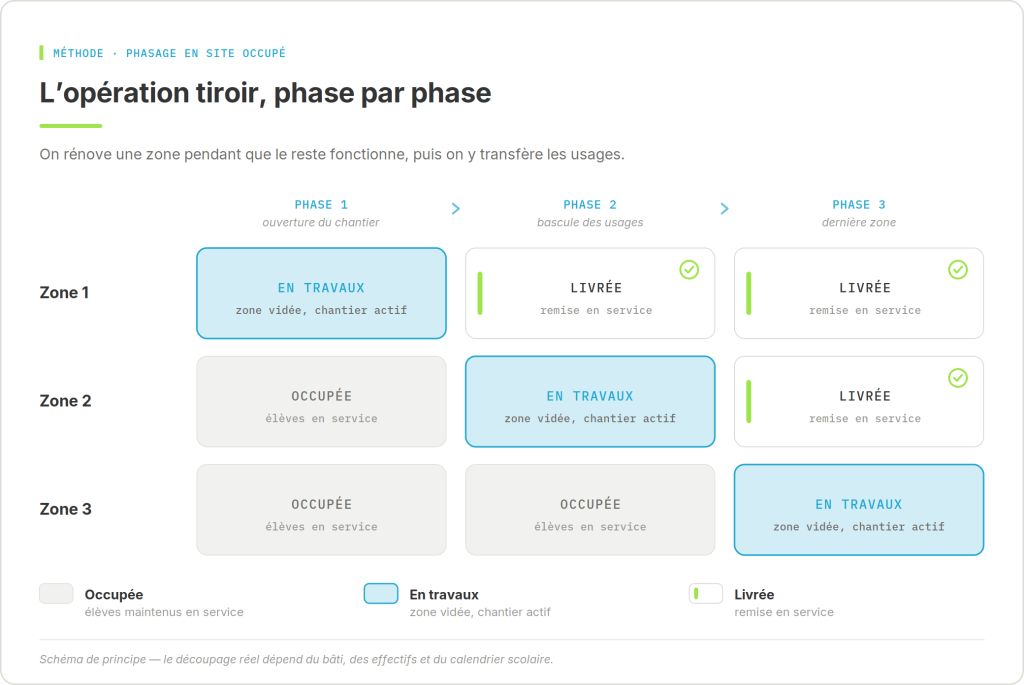

La solution la plus sobre est l’opération tiroir : on restructure une partie du bâtiment pendant que le reste reste en service, puis on transfère les usages vers la zone livrée avant d’attaquer la suivante. Sur l’école Jacques Prévert à Carbon-Blanc, les élèves sont maintenus dans des bâtiments voisins ou contigus au fur et à mesure que les zones se libèrent. Cela suppose un découpage des réseaux de chauffage-ventilation-climatisation (CVC), d’électricité et de sécurité incendie (SSI) qui permette une mise en service progressive, zone par zone, sans coupure d’usage.
Quand le bâti ne se prête pas au tiroir, d’autres solutions se combinent selon le projet : bungalows pour héberger des classes provisoires, hébergement provisoire sur site pour un internat, ou transfert d’élèves vers une autre école de la commune avec navettes. Sur le bâtiment A du lycée Victor Louis à Talence, l’accueil d’une école d’ingénieurs imposait de libérer rapidement le rez-de-chaussée occupé par le lycée : Odetec a calé un phasage en quatre temps (installation des bâtiments modulaires, désamiantage, travaux de structure, second œuvre) pour que chaque étape s’enchaîne sans rompre la continuité pédagogique du lycée resté en fonctionnement. Le désamiantage, séquencé en amont, a été ordonné pour les entreprises sans superposition risquée des interventions.

La méthode constructive pèse directement sur la durée d’intervention. Les éléments préfabriqués en atelier (façades à ossature bois, murs béton préfabriqués, trames poteaux-poutres) se posent plus vite que les ouvrages coulés en place et réduisent le temps de présence sur site. Sur Carbon-Blanc, le recours à l’ossature bois préfabriquée pour les parties neuves participe à cette logique : moins de semaines de chantier, c’est autant de nuisances en moins pour l’école et une date de livraison plus sûre.
Reste un principe qui ne relève pas du chantier mais le conditionne : associer les utilisateurs tôt. Le programme cadre les besoins en amont, parfois dans le cadre d’une mission d’assistance à maîtrise d’ouvrage (AMO). Mais ce sont les études de conception (avant-projet sommaire [APS], avant-projet définitif [APD], projet [PRO]) qui transforment ce cadre en décisions techniques et en phasage opposable. Faire entrer les enseignants, les agents et la collectivité dans cette phase évite les modifications découvertes en chantier, celles qui obligent à reprendre une zone déjà livrée.

Cohabiter avec l’école : sécurité, flux et nuisances

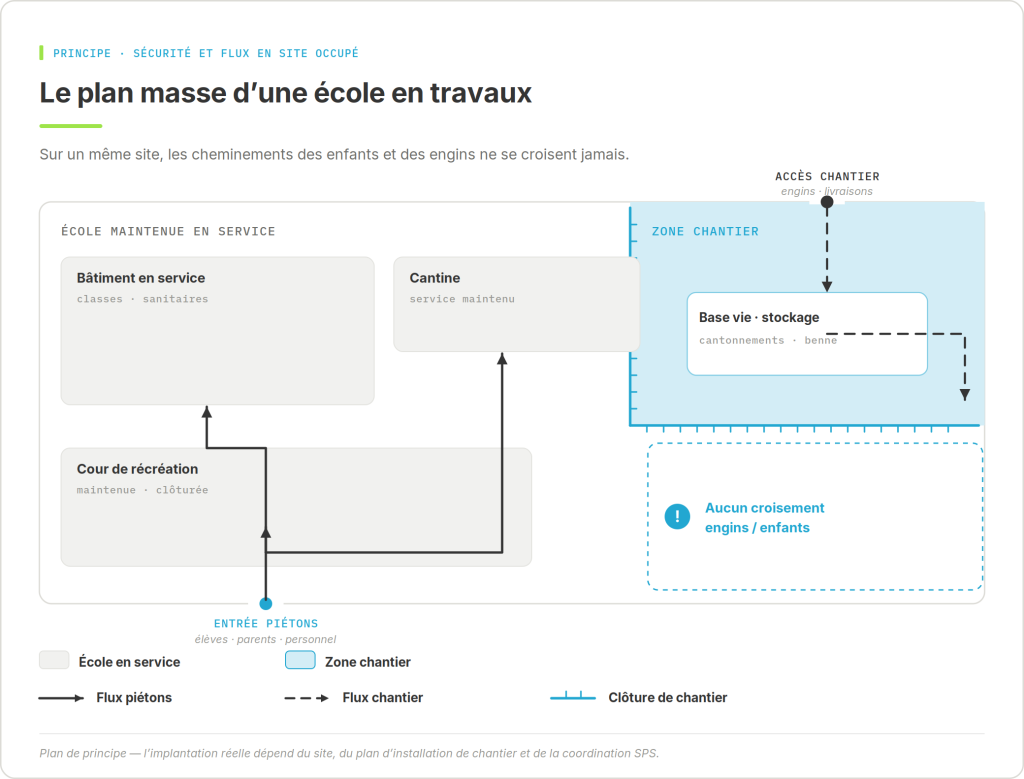

Un chantier scolaire en site occupé fait coexister, sur le même périmètre, des engins et des enfants. La sécurité des élèves, du personnel et des parents est la contrainte qui ne se discute pas. Elle se traite en conception, par l’étude des flux et l’organisation des installations de chantier, pas en réaction une fois les travaux lancés. C’est l’une des spécificités d’une opération en milieu scolaire.
À chaque phase, les flux changent : il faut séparer les cheminements des élèves, du personnel, des parents et des livraisons de chantier, puis adapter les accès, les clôtures et la signalétique en conséquence. Le coordonnateur en matière de sécurité et de protection de la santé (SPS) formalise cette cohabitation dans un plan d’installation de chantier (PIC) dédié et un plan général de coordination (PGCSPS) adapté, avec une inspection commune préalable associant le directeur d’école. L’accessibilité des personnes à mobilité réduite (PMR) reste assurée pendant toute la durée des travaux : circulations provisoires, rampes, sanitaires accessibles.
Le bruit est l’autre point de friction quotidien. Les opérations bruyantes (brise-roche hydraulique [BRH], carottage, démolition) se calent hors des heures de cours, le matériel insonorisé est privilégié quand il existe, et une charte de chantier à faible nuisance impose ces règles à toutes les entreprises. La coordination quotidienne entre le conducteur de travaux et la direction de l’école fait le reste. La qualité de l’air mérite la même vigilance : poussières de déconstruction et composés organiques volatils (COV) des produits de finition se gèrent par confinement, extraction et sas entre zone chantier et zone occupée.

Ce qui sécurise vraiment le calendrier : les pièces écrites et l’analyse des offres
En site occupé, le planning ne tient pas à la bonne volonté des intervenants. Il tient à ce qui est écrit, précis et opposable. C’est le terrain de l’économiste et de l’ordonnancement-pilotage-coordination (OPC) : transformer un phasage en exigences que les entreprises ne peuvent pas contourner.
Le cahier des clauses techniques particulières (CCTP) doit lever toute ambiguïté sur le « qui fait quoi », entre lots et entre phases. Chaque jalon de mise en service partiel y est inscrit comme une exigence contractuelle, pas comme une intention. Un flou dans les pièces écrites ne reste jamais sans conséquence : il déclenche des discussions, et en site occupé ces discussions se paient en jours perdus qu’aucune procédure ne rattrape.
L’analyse des offres prolonge cette logique. Au-delà du prix, examiner la santé financière des entreprises candidates n’est pas une précaution administrative : une défaillance en cours de chantier immobilise une zone, et sur un calendrier calé sur une rentrée, ce type d’aléa a des effets longs. Un planning co-construit avec les entreprises retenues vaut mieux qu’un planning imposé : chacun en devient partie prenante et les échéances cessent d’être subies. Sur ce type d’opération, la précision des pièces de marché est un outil de maîtrise du calendrier autant que du coût.
Livrer pour la rentrée : le calendrier qui ne pardonne pas
Une école ne se livre pas à n’importe quel moment de l’année. La rentrée de septembre commande tout le reste : pour ouvrir en septembre, la réception doit être bouclée en juillet, le temps de lever les dernières réserves. C’est ce jalon, fixé très en amont, qui détermine la date de démarrage du chantier et le rythme du phasage.
Avant la mise à disposition, une phase de pré-réception permet d’essayer les équipements en conditions réelles : centrales de traitement d’air (CTA), pompes à chaleur (PAC), gestion technique du bâtiment (GTB). Mieux vaut détecter un défaut de réglage à ce moment qu’après l’arrivée des élèves. Une fois le bâtiment occupé, finir des travaux ou lever des réserves devient compliqué, parce que cela dérange les classes.

Projet Odetec — Cœur de Village 2, Sanguinet (40)
Équipement public de 2 114 m² regroupant une école maternelle, des locaux associatifs, une médiathèque et un auditorium, conduit en marché global de performance (MGP). La livraison est phasée en deux temps pour ouvrir progressivement l’équipement, la partie école étant mise à disposition en amont du reste. Cette séquence impose une pré-réception soignée (essais des centrales de traitement d’air, des pompes à chaleur, de la gestion technique) avant l’arrivée des usagers. Sur ce type de marché, Odetec assure aussi le commissionnement pendant l’année de parfait achèvement et le suivi des performances par revues trimestrielles.*
Le maître d’ouvrage a aussi sa part d’anticipation : raccordements aux fluides et à l’énergie, abonnements internet, mise en service des réseaux avec les fournisseurs doivent être calés pour que tout soit opérationnel le jour de l’ouverture. La commission de sécurité se prépare bien en amont, et quand des bâtiments d’âges et de statuts réglementaires différents cohabitent sur un même site, plusieurs commissions distinctes peuvent être à instruire : la sécurité incendie se conçoit alors à l’échelle du site, pas bâtiment par bâtiment.
Une dernière étape est trop souvent traitée comme une remise de clés : la mise en service. Former le personnel municipal et les enseignants à la gestion technique, aux ouvrants motorisés et aux consignes de ventilation conditionne la performance réelle du bâtiment. Le retour d’expérience sur la ventilation naturelle en milieu scolaire le montre : un dispositif performant mal pris en main ne tient pas ses promesses. Les aménagements extérieurs ont, eux, leur propre calendrier, les plantations d’une cour végétalisée se faisant à l’automne ou en hiver, une contrainte à intégrer dès le phasage.
La restauration scolaire mérite la même anticipation. Maintenir le service pendant les travaux suppose parfois une cuisine provisoire ou une production déportée, à prévoir dès la conception. La logique de phasage d’un outil de production qui ne doit pas s’arrêter est détaillée pour le cas des cuisines dans l’article phaser une cuisine sans couper la liaison chaude.
« Sur une école en site occupé, le calendrier ne se tient pas en accélérant à la fin. Il se tient parce qu’on a tout verrouillé avant : le phasage, les jalons, le qui-fait-quoi. Tant que c’est dans une note d’intention, c’est négociable. Dans le CCTP, c’est opposable. »
Benoit Mêlot, directeur Concours, Odetec
Questions fréquentes
Faut-il fermer l’école pendant les travaux ?
Rarement. La plupart des opérations se conduisent en site occupé, avec un phasage qui libère les zones une à une. Les élèves sont maintenus dans des bâtiments voisins ou dans des locaux provisoires (bungalows, modulaires) selon la configuration. Fermer entièrement est l’exception : cela suppose des locaux d’accueil ailleurs et un transport, ce qui coûte cher et désorganise les familles. Le choix se décide dès la conception, en croisant l’état du bâti, les effectifs et le calendrier scolaire.
Quel est le bon moment pour livrer une école ?
La rentrée de septembre est la cible la plus sûre. Pour l’atteindre, la réception doit être quasiment bouclée en juillet, afin de garder le temps de lever les réserves et de laisser la collectivité transférer le mobilier. Une livraison aux vacances de janvier reste possible, mais le délai pour le déménagement est très court. Les plantations des aménagements extérieurs ajoutent leur propre saisonnalité. Tout cela se cale à rebours dès le montage du planning.
Le même bureau d’études peut-il assurer la programmation et la maîtrise d’œuvre ?
Non, pas sur la même opération. La mission d’assistance à maîtrise d’ouvrage (AMO) pour la programmation et la maîtrise d’œuvre (MOE) de conception sont incompatibles sur un même projet : la séparation des missions garantit l’indépendance de chacun. Sur la rénovation de l’école Jacques Prévert à Carbon-Blanc, la programmation a ainsi été confiée à un programmiste tiers, et l’ingénierie technique à Odetec en maîtrise d’œuvre. Un même bureau peut en revanche intervenir en AMO sur une opération et en MOE sur une autre.
Comment limiter le bruit du chantier pendant les cours ?
En programmant les opérations bruyantes hors des heures de classe et en l’inscrivant dans une charte de chantier à faible nuisance imposée aux entreprises. Les travaux les plus sonores (démolition, brise-roche, carottage) se calent tôt le matin, le soir ou pendant les vacances. Le matériel insonorisé est privilégié quand il existe. Une coordination quotidienne entre le conducteur de travaux et la direction d’école permet d’ajuster au fil de l’eau. Ces règles se prévoient dès les pièces de marché, pas une fois le chantier lancé.
Qui coordonne la sécurité entre le chantier et les occupants ?
Le coordonnateur SPS (sécurité et protection de la santé), dont la mission devient centrale en site occupé. Il formalise la cohabitation dans le plan d’installation de chantier et le plan général de coordination, organise une inspection commune avec le directeur d’école et veille à la séparation stricte des flux entre les engins et les enfants. La maîtrise d’œuvre, de son côté, conçoit les installations de chantier et le phasage pour que cette coexistence soit tenable à chaque étape.
